全面转序!白鹤滩—浙江特高压工程四川段转序组塔攻坚

时间:2022-03-08 15:36:35    来源:国网四川省电力公司

3月7日,白鹤滩—浙江±800千伏特高压直流输电线路工程四川段全面转序组塔攻坚。为保障组塔施工万无一失,工程四川段分别于2月26日、3月7日在施工西段N0042号塔、东段N4026号塔举行铁塔组立首基试点,全面落实组塔工艺和现场安全措施。

白鹤滩—浙江特高压工程起于四川布拖换流站,止于浙江浙北换流站,线路全长2140千米,额定输送容量800万千瓦。工程建成后,每年输送电力超过300亿千瓦时,对促进西部经济发展、满足白鹤滩水电送出、构建新型电力系统,实现碳达峰碳中和发挥积极作用。

工程四川段由国网四川省电力公司建管,线路全长393.314千米,新建铁塔849基,共6个施工标段。工程沿线山区地形占比80%、林区占比63%、最高海拔3300米、最大覆冰值60毫米,跨越高速铁路、高速公路和重要输电线路69处,涉及三级及以上作业风险3000多项。其中有24千米线路包夹在±800千伏白江线、500千伏泸江线中间,最小距离不足100米。工程协调难度大、材料运输和施工作业艰难、生态环境保护要求高,同时还要面临高海拔、高地震烈度、大风、浓雾等诸多挑战。

工程四川段于2021年7月27日核准,同年10月开工建设,计划2022年12月底建成投运,有效工期仅14个月,创特高压目标工期之最。公司特高压指挥部超前策划,合理调配资源,严抓施工管理,严控作业计划,抢抓施工黄金期,认真落实环水保措施,大力推进机械化施工,优先完成最艰难地段和重要跨越施工。1月18日,仅用3个月时间完成N0828—N0830区段跨越在运±800千伏锦苏线主体施工。

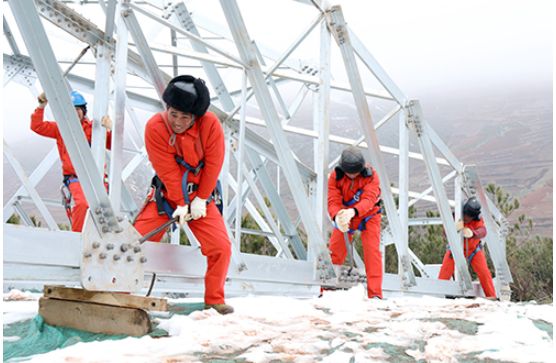

进入组塔阶段后,工程迎来高风险作业集中期,公司特高压指挥部在加强疫情防控的同时,严格执行组塔单基策划、单基放行制度,全地形采用座地式抱杆组塔,针对临带电作业等具体施工风险,明确重点防控措施,利用好现场的每一分钟,实现施工效率和安全水双提升。

接下来,白浙工程将以安全为基础、质量为关键、进度为重点,紧盯今年5月转序放线、9月底基本贯通、11月底具备带电条件目标不放松,着力抓重冰区、防火林区、包夹段和重要跨越、属地及现场协调、物资供应保障、关键重点问题解决等工作,全力确保工程建设圆满完成。
