电力线路“让道” 助力资阳市轨道交通建设提速

时间:2022-03-11 15:18:49    来源:国网四川省电力公司

3月10日,配合资阳市轨道交通资阳线万达站建设迁改的110千伏孙鸡东线孙小二线的7各区段相继成功投运,标志着国网资阳供电公司2021年所建管的110千伏电力线路迁改工作取得阶段胜利,为资阳市轨道交通有序推进强力支撑。

据悉,资阳市轨道交通项目是《国家轨道交通网规划(2013年—2030年)》中成都至资阳轨道交通重要组成部分,是服务成资眉聚集区经济社会发展的重要民生工程。为让道资阳市轨道交通建设,资阳公司积极与蜀道投资集团有限责任公司沟通对接,经多方协商和研判分析后,最终确定对孙鸡东线孙小二线的7个区段进行迁改。

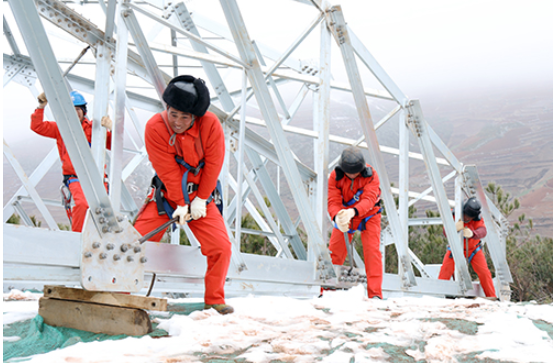

为确保此次轨道交通电力线路迁改工作有序推进,自2021年11月开始,资阳公司多次召开专题会议认真研究,组织专业技术人员查勘设计、制图、编制方案,派出输电运检技术骨干参与迁改作业。并提前与属地政府、交警及高建办等部门进行沟通对接,确保现场环境满足施工作业条件。组织所有参建单位对现场进行查勘,对“三措一案”进行会审,并结合迁改示意图,详细研究优化主网停电计划,配套制定电网应急预案,在今年2月初完成了电缆隧道修筑、电缆敷设、钢管杆的基础制作和组立,以及架空部分的线路放线等工作。

迁改期间,资阳公司严格做到“四个管住”要求,强化现场作业风险评估和安全管控,严格落实到岗到位,采用无人机巡查和远程视频监管,“线上+线下”对各作业现场轮播监督。同时对施工队伍和人员资质实行“双准入”,严格对安全工器具、大型机械设备、地埋拉线等进行检查,强化安全技术交底质量,现场配备足够的防疫物资,确保工程施工与疫情防控两不误。

截至目前,资阳公司已完成孙鸡东线孙小二线7个区段配合资阳市轨道交通的迁改工作,并根据“一停多用、逢停必检”原则,完成跨林区线路本体及通道隐患治理。接下来,资阳公司将继续加大与地方政府、轨道交通建设方等沟通协调力度,精准审查施工方案,动态优化组塔架线人员,严格管控作业人员准入,全力推进供区内配合轨道交通建设的各电压等级电力线路迁改工作,助力资阳市轨道交通建设提速。

关键词: 资阳市轨道 国家轨道交通网规划 电力线路 资阳公司
